一、单项选择题(每小题1分,共70分)参考答案见试卷末尾

1、某混凝土工程,工程量清单的工程量为2000m3,合同约定的综合单价为380元/m3,且实际工程量超过工程量清单的工程量10%时可调整单价,调整系数为0.9。由于该项设计变更,承包商实际完成工程量2400m3,则该混凝土工程的价款为( )。

A.91.2万元

B.76.0万元

C.89.68万元

D.90.44万元

2、《职业健康安全管理体系一规范(GB/128001)》和《环境管理体系一规范及使用指南(CB/T24001)》的相同点是( )。

A.文件内容

B.标准来源

C.总体框架和运行模式

D.发布时间

3、无需办理动火证的作业是( )。

A.登高焊、割作业

B.密闭容器内动火作业

C.现场食堂用火作业

D.比较密封的地下室动火作业

4、对于事件2,下列关于合同责任承担表述正确的是(  )。

A.业主承担由此发生的全部追加合同价款,工期不予顺延

B.业主承担由此发生的全部追加合同价款,赔偿承包人损失,工期顺延

C.甲承包商承担由此发生的全部费用,工期顺延

D.监理工程师承担由此发生的全部费用,工期顺延

5、设置施工现场安全“五标志”中的警告标志是指(  )。

A.禁止合闸

B.佩戴安全帽

C.禁止抛物

D.当心落物

6、根据施工合同示范文本的规定,投料试车应( )。

A.在工程竣工验收前,由承包人组织

B.在工程竣工验收前,由发包人组织

C.在工程竣工验收后,由工程师组织

D.在工程竣工验收后,由发包人组织

7、对施工总承包企业而言,在项目施工中,整个安全工作的薄弱环节是()。

A.施工安全管理计划的制定

B.分包单位的安全管理

C.施工安全管理策划

D.工人的安全管理

8、工程量清单是在(  )之间,从工程招标投标开始,直到竣工结算为止,双方进行经济核算、处理经济关系、进行工程管理等活动不可缺少的工程内容及数量依据。

A.发包方与施工方

B.发包方与业主方

C.发包方与承包方

D.业主方与施工方

9、根据《标准施工招标文件》中“通用合同条款”的规定,如监理人未能在14天内核查承包人提交的竣工付款申请单,又未提出具体意见,则(  )。

A.监理人可要求延长核查时间

B.监理人应向承包人出具经发包人签认的竣工付款证书

C.视为承包人提交的竣工付款申请已经监理人核查同意

D.视为承包人提交的竣工付款申请已经发包人核查同意

10、施工安全管理目标策划中,施工现场实现全员安全教育,要求特种作业人员持证上岗率应达到(  )。

A.80%

B.100%

C.95%

D.90%

11、以工程承包合同、施工组织设计、要素市场价格等为依据编制,对实现降低施工成本任务具有直接指导作用的文件是()。

A.施工成本分析报告

B.施工成本计划

C.施工成本核算资料

D.施工成本预测报告

12、(  )不仅对解决施工成本管理过程中的技术问题是不可缺少的,而且对纠正施工成本管理目标偏差也有相当重要的作用。

A.合同措施

B.经济措施

C.技术措施

D.组织措施

13、项目目标动态控制的准备工作是将项目目标进行分解,以确定用于目标控制的( )。

A.偏差值

B.调整值

C.计划值

D.实际值

14、组织依存于其顾客。组织应理解顾客当前的和未来的需求,满足顾客要求并争取超越顾客的期望。这体现了( )的原则。

A.以顾客为关注对象

B.以顾客为关注焦点

C.以组织为关注对象

D.以组织为关注焦点

15、某工程在施工的过程中,地下水位比较高,若在雨季进行基坑开挖,遇到连续降降雨或排水困难,就会引起基坑塌方或地基受水浸泡影响承载力,这属于()对工程质量的影响。

A.现场自然环境因素

B.施工质量管理环境因素

C.施工作业环境因素

D.方法的因素

16、建筑物内的施工垃圾处理,可以()。

A.在晚间通过窗口抛出

B.采用封闭的专用垃圾道或容器吊运

C.随时通过窗口抛出

D.随意任何方法运出

17、根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,其中不包括( )。

A.组织措施

B.管理措施

C.技术措施

D.经济措施

18、在索赔费用的计算方法中,(  )是最常用的一种方法。

A.实际费用法

B.总费用法

C.修正总费用法

D.实物费用法

19、施工过程中降低成本的(),包括进行技术经济分析,确定最佳的施工方案等。

A.合同措施

B.技术措施

C.经济措施

D.组织措施

20、某工程施工承包合同单价合同,在签订合同时双方根据估算的或工程量约定了一个合同总价。在实际结算时,上述的合同总价与合同各项单价乘以实际完成工程量之和不一致,则价款结算应以(  )为准。

A.签订的合同总价

B.合同中各项单位乘以实际完成的工程量之和

C.实际完成的工程量乘以重新协商的各项单价之和

D.双方重新协商确定的单价和工程量

21、安全检查的重点是( )。

A.查思想

B.查管理

C.查隐患

D.查违章指挥和违章作业

22、某施工项目有四个工艺过程,每个过程按五段依次进行施工,各过程在各段的持续时间依次为:4天、3天、5天、7天、4天;5天、6天、7天,3天、2天;3天、5天、4天、8天、7天;5天、6天、2天、3天、4天,其工期应为(  )。

A.33天

B.45天

C.70天

D.93天

23、对于采用建设项目总承包模式的建设工程,项目总进度目标的控制是(  )项目的任务。

A.业主

B.总承包方

C.设计方

D.监理方

24、某工程工期为5个月,承包合同价为86万元,则宜采用的工程价款结算方式为( )。

A.按天结算

B.分段结算

C.分项结算

D.竣工后一次结算

25、建设工程项目的信息管理是通过对各个系统、各项]二作和各种数据的管理,使项目的(  )能方便和有效地获取、存储、存档、处理和交流。

A.成本

B.图纸

C.信息

D.数据

26、下列关于工作流程图的说法,正确的是( )。

A.工作流程图是用图的形式反映一个组织系统中各项工作之间的组织关系

B.工作流程图中,用矩形框表示工作部门

C.工作流程图中的菱形框表示判别条件

D.工作流程图矩形框之间的连线采用双向箭线

27、下列工作中,应以预算定额作为编制依据的是(  )。

A.编制施工作业计划

B.编制单位估价表

C.建设单位编制年度投资计划

D.结算计件工资

28、风险管理的工作流程是( )。

A.风险识别、风险控制、风险评估、风险响应

B.风险识别、风险评估、风险控制、风险响应

C.风险识别、风险评估、风险响应、风险控制

D.风险评估、风险识别、风险控制、风险响应

29、设备基础一般应分层浇筑,每层混凝土的厚度为200~300mm,并( )。

A.允许上下层之间留设施工缝

B.保证上下层之间不留施工缝

C.保证下层初凝后再浇筑上层

D.保证下层终凝后再浇筑上层

30、某施工总承包单位于2006年6月与某公司签订了工程施工合同。该工程建筑面积28 000m2,地上20层,地下2层。在项目实施过程中,为进行项目进度控制,编制了不同的进度计划。
施工方的施工生产计划与建设工程项目施工进度计划属于( )的计划。

A.同一个系统内的同一个层次

B.两个不同系统,但紧密相关

C.两个不同系统,毫不相关

D.同一层次上两种不同系统

31、
在竣工阶段的质量监督工作中,工程质理监督机构应编制单位工程质量监督报告,并在竣工验收之日起( )提交到竣工验收备案部门。

A.五天

B.七天

C.三天

D.十五天

32、关于装配式结构中接头和拼缝的要求,不符合规定的是(  )。

A.接头和拼缝的混凝土采取快硬措施

B.承受内力的接头和拼缝采用与构件混凝土强度等级相同的混凝土浇筑

C.不承受内力的接头和拼缝可采用C15混凝土浇筑

D.不承受内力的接头和拼缝可采用M15砂浆浇筑

33、电气装置的交接试验中,凡吸收比小于( )的电动机,都应先干燥后再进行交流耐压试验。

A.1.0

B.1.1

C.1.2

D.1.3

34、业主方在招标文件中规定了300万元的暂列金额。则每一个承包商在投标报价时对该项暂列金额的正确处理方式是(  )。

A.计人投标总报价,但承包商无权自主使用,余额归发包人所有

B.计入投标总报价,且承包商有权自主使用,余额归承包人所有

C.不计人投标总价,在实际发生时由业主支付

D.计人投标总价,由工程师决定是否使用,余额归承包人所有

35、某根据规定对某些特殊工种的职工进行培训,则培训费用应该计人( )。

A.教育经费

B.特殊工种培训费

C.人工费

D.教育附加费

36、某地铁工程,业主将10座车站的土建工程分别发包给10个土建施工单位,机电安装工程分别发包给10个机电安装单位。业主采用的承发包模式是(  )。

A.施工总承包模式

B.施工平行承发包模式

C.施工总承包管理模式

D.EPC承包模式

37、建设工程项目的总进度目标是在项目的()阶段确定的。

A.决策

B.设计

C.招标

D.施工

38、设计方进度控制的任务是依据( )对设计工作进度的要求,控制设计工作进度。

A.可行性研究报告

B.设计标准和规范

C.设计任务委托合同

D.设计总进度纲要

39、按照我国《建筑工程施工质量验收统一标准》(GB 50300--2001),检验批质量验收合格的规定之一是( )。

A.检验批验收合格说明工程竣工验收合格

B.检验批合格的标准是主控项目检验合格

C.主控项目是对检验批的基本质量起决定性影响的检验项目

D.检验批验收必须要检查相关资料的合格性

40、现场质量检查时,运用敲击工具进行音感检查属于()的质量检验手段之一。

A.目测法

B.实测法

C.试验法

D.无损检测

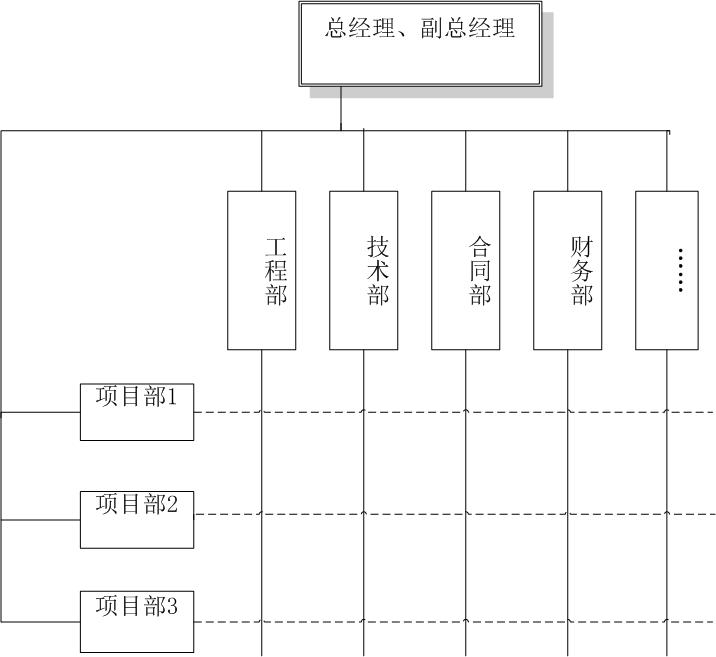

41、某施工企业组织结构如下图,关于该组织结构模式特点的说法,正确的是()

A.每一项纵向和横向交汇的工作只有一个指令源

B.当纵向和横向工作部门的指令发生矛盾时,以横向部门指令为主

C.当纵向和横向工作部门的指令发生矛盾时,由总经理进行决策

D.当纵向和横向工作部门的指令发生矛盾时,以纵向部门指令为主

42、某工程合同价为100万元,合同约定:采用调值公式进行动态结算,其中固定要素比重为0.2,调价要素分为A、B、C三类,分别占合同价的比重为0.15、0.35、0.3,结算时价格指数分别增长了20%、15%、25%,则该工程实际结算款额为(  )万元。

A.119.75

B.118.75

C.120.75

D.115.75

43、关于施工总承包方项目管理任务的说法,正确的是( )。

A.施工总承包方一般不承担施工任务,只承担施工的总体管理和协调工作

B.施工总承包方只负责所施工部门的施工安全,对业主指定分包商的施工安全不承担责任

C.施工总承包方不与分包商直接签订施工合同,均有业主方签订

D.施工总承包方应负责施工资源的供应组织

44、某工程项目施工过程中,先后发生了多次暂停施工。由于工程师未能按约定提供图纸,导致暂停施工5天;由于承包人已完工程出现质量问题,工程师要求进行质量整改,导致暂停施工8天;由于发包人未能按合同约定支付工程款,导致承包人暂停施工10日。根据施工合同示范文本的规定,对上述情况导致的暂停施工,承包人可获得的工期顺延为( )。

A.10天

B.13天

C.15天

D.23天

45、以下属于措施费的是( )。

A.劳动保险费

B.劳动保护费

C.环境保护费

D.工具用具使用费

46、反映组成该项目所有子系统的是(  )。

A.项目结构图

B.组织结构图

C.合同结构图

D.工作流程图

47、建设工程施工项目竣工验收应由()组织。

A.监理单位

B.施工企业

C.建设单位

D.质量监督机构

48、合同工程实施期间,如果出现设计图纸(含设计变更)与招标工程量清单任一项目的特征描述不符,且 由此导致工程造价增减变化的,应按()的规定重新确定相应工程量清单项目的综合单价,调整合同价款。

A.实际施工的项目特征

B.设计图纸的项目特征

C.招标工程量清单

D.暂估价

49、产品包装的类型、规格、容量及标记等构成包装的( )。

A.档次

B.价位

C.标准

D.以上都不对

50、某土方工程,工程量清单的工程量为1100m3,合同约定的综合单价为16元/m3,且实际工程量减少超过10%时可调整单价,单价调整为15元/m3经工程师计量,承包商实际完成的土方量为1000m3,则该土方工程的价款为( )。

A.1.76万元

B.1.6万元

C.1.5万元

D.1.65万元

51、
反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的管理职能分工,所采用组织工具是( )。

A.工作任务分工表

B.管理任务表

C.管理职能分工表

D.项目管理工作表

52、某工程施工过程中发生工程变更,合同中有类似变更工程的价格,按施工合同示范文本的规定,该变更工程可(  )确定变更价款。

A.按合同已有价格

B.参照合同价格

C.由承包人提出价格,发包人确认后

D.由承包人提出价格,工程师确认后

53、采用单价合同后,实际支付时以( )为准计算。

A.投标时的工程量和价格

B.投标时的工程量,施工中变化的价格

C.投标时的价格,实际完成的工程量

D.施工中变化的价格、实际完成的工程量

54、某建设单位拖欠了某施工单位的工程款,则关于这笔工程款的说法正确的是( )。

A.是工程建设法律关系主体

B.是工程建设法律关系客体

C.是工程建设法律关系的内容

D.是工程建设法律关系内容中的义务

55、某大学新校区建设项目,主要项目有图书馆、教学楼、学生宿舍等。进行工程项目竣工成本综合分析, 作为成本核算对象的是()。

A.建设项目

B.单项工程

C.单位工程

D.分部工程

56、某双代号网络图中(以天为单位),工作Q的最早开始时间为6天,工作持续时间为4天,工作R的最迟完成时间为22天,工作持续时间为10天,工作S的最迟完成时间为20天,工作持续时间为5天,已知工作R、S是工作Q的仅有的两项紧后工作,工作Q的总时差为(  )天。

A.3

B.4

C.2

D.5

57、人身安全控制计划方面的风险属于(  )风险。

A.组织与技术

B.管理

C.经济与管理

D.技术

58、某施工项目地下水位较高,需要人工降水,由此产生的费用属于()。

A.不可预见费

B.措施费

C.营业外支出

D.管理费

59、施工合同双方对工程质量有争议,由双方同意的工程质量检测机构鉴定,所需要的费用以及因此造成的损失,由(  )承担。

A.发包人

B.承包人

C.责任方

D.双方共同确定

60、某建设项目管理公司的组织系统采用了矩阵组织结构模式,其纵向管理部门有合同管理部、计划管理部、技术管理部、财务部和人事管理部等,其横向的工作部门在以下选项中通常是(  )。

A.质量管理部

B.项目部

C.经理办公室

D.物资供应部

61、对业主方项目管理的目标而言,进度目标是指项目的(  )。

A.立项时间目标

B.竣工时间目标

C.启用时间目标

D.运营时间目标

62、根据《建设工程准工合网(示范文本)》。 发包人累计扣留的质量保证金不得超过工程价款结算总额的( )。

A.2%

B.5%

C.10%

D.3%

63、某施工机械预算价格为80万元,折旧年限为10年,年平均工作250个台班,一次大修理费为18万元,大修次数为3次,则该台机械台班大修理费为(  )元。

A.320

B.216

C.240

D.264

64、工程施工过程中发生索赔事件以后,承包人首先要做的工作是( )。

A.提交索赔证据

B.提出索赔意向通知

C.暂停施工

D.与业主就索赔事项进行谈判

65、关于双代号网络图绘图规则的说法,正确是()

A.箭线不能交叉

B.关键工作必须安排在图面中心

C.只有一个起点节点

D.工作箭线只能用水平线

66、下列关于土石路堤填筑要求的叙述中,不正确的是( )。

A.土石路堤不得倾填

B.边坡码砌与路堤填筑宜基本同步进行

C.土石混合材料最后一层的压实厚度应小于150mm

D.压实后透水性差异大的土石混合材料,应分层或分段填筑,不宜纵向分幅填筑

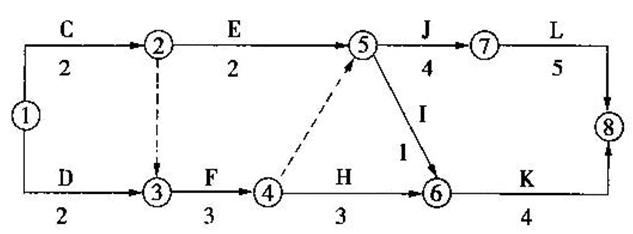

67、下图为某办公楼双代号网络计划,其工期为( )天。

A.11

B.12

C.13

D.14

68、影响使用功能和工程结构安全、造成永久性质量缺陷的事故属于( )。

A.一般质量事故

B.重大质量事故

C.指导责任事故

D.操作责任事故

69、大型建设工程项目总进度目标论证的核心工作是通过( )论证总进度目标实现的可能性。

A.工程实施条件分析

B.编制总进度纲要

C.编制施工进度计划及相关的资源需求计划

D.编制多个不同的建设工程项目进度计划系统

70、施工企业向某律师出具的民事诉讼授权委托书中仅写明代理权限是“全权代理”。下列与诉讼有关的行为中该律师享有代理权的是( )。

A.放弃诉讼请求

B.与对方当时进行和解

C.提起上诉

D.提供证据

二、多项选择题(每小题2分,共50分)参考答案见试卷末尾

1、施工文件可按(  )等组卷。

A.单位工程

B.分项工程

C.专业

D.阶段

E.分部工程

2、一个建设项目可以由下列( )等不同项目参与方的计划构成进度计划。

A.主体工程进度计划

B.设计进度计划

C.年度进度计划

D.业主方的进度计划

E.采购和供货进度计划

3、某工程项目施工中,工程师在检查中发现由于承包人的施工机械进场时间延后,导致实际进度与经过确认的进度计划不符,承包人按照工程师的要求对工程进度计划进行了修改,工程师对修改后的计划进行了确认。针对这一事件,以下说法中正确的有( )。

A.承包人可就改进措施要求追加合同价款

B.承包人无权就改进措施追加合同价款

C.工程师应对改进措施的效果负责

D.工程师不对改进措施的效果负责

E.所有的后果都应由承包人自行承担

4、影响一个系统目标实现的主要因素除了组织以外,还有的因素是( )。

A.人的因素

B.生产和管理的方法

C.技术因素

D.管理措施

E.生产和管理的工具

5、施工方是承担施工任务单位的总称谓,它可能是(  )。

A.开发方

B.施工总承包方

C.分包承包方

D.施工总承包管理方

E.投资方

6、A公司是某建设项目的施工总承包单位,并与该项目业主签定了总承包合同。A公司将主体结构工程的施工劳务分包给了B劳务分包公司,双方签订了劳务分包合同。
施工总承包模式中费用控制方面的特点有( )。

A.在开工前就有较明确的全同价,有利于业主对总造价的早期控制

B.在通过招标选择施工总承包单位时,一般都以施工图设计为投标报价的基础,投标人的投标报价较有依据

C.业主对施工过程中发生设计变更,则可能发生索赔

D.若在施工过程中发生设计变更,则可能发生索赔

E.一般要等施工图设计全部结束后,才能进行施工总承包的招标

7、根据《特种设备安全监察条例》关于原则的条例,规定了特种设备的制造、安装、改造单位应当具备下列条件( )。

A.有与特种设备制造、安装、改造相适应的普工

B.有与特种设备制造、安装、改造相适应的专业技术人员和技术工人

C.有与特种设备制造、安装、改造相适应的生产条件和检测手段

D.有健全的质量管理制度和责任制度

E.有确定的特种设备制造、安装、改造日期

8、在项目管理中,进度控制周期应与建设项目的规模和特点相适应,对于重要的项目,控制周期可定为()。

A.半年

B.一个季度

C.一个月

D.一旬

E.一周

9、甲建筑公司承担某土方开挖工程。工程于1月开工,根据进度安排,同年2月份计划完成土方量4000m3,计划单价为80元/m3。时至同年2月底,实际完成工程量为4500m3,实际单价为78元/m3,通过赢得值法分析可知,()。

A.进度提前完成40000元工作量

B.进度延误完成40000元工作量

C.费用节支9000元

D.费用超支9000元

E.费用节支31000元

10、下列关于施工安全管理目标的表述正确的有(  )。

A.一般隐患整改率达到的目标不应低于95%

B.一般隐患整改率达到的目标不应低于90%

C.扬尘、噪声,职业危害作业点合格率应为100%

D.扬尘、噪声、职业危害作业点合格率应不低于99%

E.保证施工现场达到当地省(市)级文明安全工地

11、当采用变动单价时,合同中可以约定合同单价调整的情况有(  )。

A.工程量发生较大的变化

B.承包商自身成本发生较大的变化

C.通货膨胀达到一定水平

D.国家相关政策发生变化

E.业主资金不到位

12、根据《建筑法》规定,建筑工程监理应当依照法律、行政法规及有关的技术标准、设计文件和建筑工程承包合同,对承包单位在( )等方面,代表建设单位实施监督。

A.合同

B.施工质量

C.组织协调

D.建设资金使用

E.建设工期

13、关于双代号网络计划的说法,正确的有(  )。

A.可能没有关键线路

B.至少有一条关键线路

C.在计划工期等于计算工期时,关键工作为总时差为零的工作

D.在网络计划执行过程中,关键线路不能转移

E.由关键节点组成线路是关键线路

14、根据合同实施偏差分析的结果,承包商应该采取相应的调整措施,其合同调整措施包括(  )。

A.增加人员投入

B.采取经济激励措施

C.签订附加协议

D.采取索赔手段

E.调整人员安排

15、大体积混凝土的浇筑方案主要有(  )等方式。

A.全面分层

B.分段分层

C.斜面分层

D.均匀分层

E.交错分层

16、下列有关建设工程项目管理概念的表述中,正确的有(  )。

A.“自项目开始至项目完成”指的是项目的实施期

B.“项目策划”指的是目标控制中的一系列筹划和准备工作

C.“费用目标”对业主而言是投资目标,对施工方以及其他利益各方而言是成本目标

D.“进度目标、质量目标’’对项目利益各方是相同的,都是项目的整体目标,只是项目利益各方实施的阶段不同

E.“项目控制”指的是目标控制前的一系列执行和控制工作

17、施工安全管理策划的基本内容包括( )。

A.主要安全防范措施

B.预期效果评价

C.安全策划的原则

D.安全措施经费

E.工程及场地布置

18、现场施工质量检查的方法主要有()。

A.实测法

B.记录法

C.目测法

D.会议法

E.试验法

19、一个工作项的综合编码由(  )组成。

A.计划平面编码

B.工作项编码

C.工作类别编码

D.成本项编码

E.项目结构编码

20、在编制质量成本计划时,应考虑项目的外部质量保证成本的发生。外部质量保证成本通常包括( )的费用。

A.预防成本

B.特殊质量保证措施

C.证实试验

D.外部损失成本

E.评定

21、工作活动的相关信息可包括以下方面( )。

A.正在执行工作的工作期限和频次

B.已接受此项工作的人员的培训

C.可能使用的手持动力工具

D.工作期间所用到或所遇到的物质

E.与工作活动相关的其他工作活动的进展情况

22、FIDIC合同条件下,在应用调值公式法进行工程价款动态结算时,价格的调整需要确定时点价格,这里的时点价格包括(  )。

A.开工时的市场价格

B.政府指定价格

C.基准日期的市场价格

D.工程价款结算时的指令价格-

E.特定付款证书有关的期间最后一天的49天前的时点价格

23、在常用水泥中,耐蚀性较好的有(  )。

A.粉煤灰水泥

B.矿渣水泥

C.硅酸盐水泥

D.复合水泥

E.火山灰水泥

24、施工质量控制,应按照(  )模式依次展开。

A.事前控制

B.施工部署

C.手段运用

D.事中控制

E.事后控制

25、暂停施工中,工期应当顺延的情况有(  )。

A.工程师要求的暂停施工

B.因发包人违约导致承包人暂停施工

C.由于工程师未及时作出答复,导致承包人无法复工

D.因意外事件导致的暂停施工

E.因承包人的机械设备未按时进场

参考答案:

【一、单项选择题】

1~5 DCCBD 6~10 DBCCB

11~70点击安装“二建APP”查看答案

【二、多项选择题】

1 ACDE 2 BDE 3 BDE 4 ABE 5 BCD
