一、单项选择题 每小题1分,共15题参考答案见试卷末尾
1、线性规划单纯形法求解时,若约束条件是小于或等于(≤)不等式,则应当在每个不等式中引入一个()
A.基变量
B.非基变量
C.松弛变量
D.剩余变量
2、对于供求不平衡的运输问题,若需求量大于供应量,为了转化为供求平衡的运输问题,我们往往虚设一个()
A.供应点
B.需求点
C.仓库
D.运输渠道
3、对计划项目进行核算、评价,然后选定最优计划方案的技术,称为()
A.网络计划技术
B.计划评核术
C.关键路线法
D.单纯形法
4、在网络图中,两个活动之间的交接点,称之为()
A.线路
B.结点(事项)
C.活动
D.流量
5、网络图中,正常条件下完成一项活动可能性最大的时间,称为()
A.作业时间
B.最乐观时间
C.最保守时间
D.最可能时间
6、在一个网络中,根据问题的需要,我们可以在图的点旁或边旁标上数,这个数也可称之为()
A.树
B.杈
C.枝叉
D.最小枝叉树
7、单纯形法作为一种简单解法,常用于求解线性规划的()
A.多变量模型
B.两变量模型
C.最大化模型
D.最小化模型
8、对科学发展趋势的预测属于()
A.微观经济预测
B.宏观经济预测
C.科技预测
D.社会预测
9、在固定成本中,由所提供的生产能力所决定的费用,称之为 ()
A.总成本
B.可变成本
C.预付成本
D.计划成本
10、每一个随机变量和相关的某个范围内累计频率序列数相应,这个累计频率数称之为 ()
A.随机数
B.随机数分布
C.离散的随机变量
D.连续的随机变量
11、在接受咨询的专家之间组成一个小组,面对面地进行讨论与磋商,最后对需要预测的课题得出比较一致的意见,这种定性预测方法是()
A.指数平滑预测法
B.回归模型预测法
C.专家小组法
D.特尔斐法
12、风险条件下的决策是()
A.存在一个以上的自然状态,但决策者具有提供将概率值分配到每个可能状态的信息
B.决策者知道所面对的部分自然状态
C.决策者面对的只有一种自然状态,即关于未来的状态是完全确定的
D.决策者所面对的是,存在一个以上的自然状态,而决策者不了解其它状态,甚至不完全了解如何把概率(可能性)分配给自然状态
13、根据库存管理理论,约占全部存货单元数的30%,但它们的年度需用价值却只占该企业全部存货年度需用价值的20%,这类存货单元称为()
A.类存货单元
B.类存货单元
C.类存货单元
D.经济存货单元
14、在库存管理中,为了预防可能出现的缺货现象而保持的额外库存量,称为()
A.再订货点
B.安全库存量
C.经济订货量
D.缺货量
15、图解法中,从可行解区域内找出满足目标函数的解称之为()
A.可行解
B.可行域
C.最优解
D.等值线
二、填空题 每小题1分,共10题参考答案见试卷末尾
1、运筹学是一门研究如何有效地组织和管理__的科学
2、预测是决策的基础。企业预测的目的就是为企业决策提供适当的__或资料
3、决策树是由方块和圆圈为结点,并由直线连接而成为一种树状结构。其中,方块结点是__结点
4、经济订货量(EOQ)是使总的__达到最低的为某个台套或某个存货单元确定的最佳的订货批量
5、初始单纯形表是由线性规划模型标准形式的__转变而成的单纯形表,由于填入的是以原点为基础的可行解的系数,故称之为初始单纯形表
6、计算每个结点的__时间应从网络的始点开始,自左向右,顺着箭线的方向,逐个计算,直至网络的终点
7、为了了解两个队比赛的胜负情况,或者为了表示交通运输中的“单行线”、部门之间领导与被领导的关系等等,我们可以用一条带箭头的线来表示研究对象之间的关系,这样的线条称之为__
8、一阶马尔柯夫过程基于这样的假定:在确定事件周期的选择概率时,只考虑__的事件选择情况
9、盈亏平衡分析是以所有成本都能分为固定的和可变(变动)的两个组成部分为前提的。在这个前提下,总成本与销售量的关系是__
10、模拟是一种定量的过程,它先为过程设计一个模型,然后再组织一系列的__,以预测该过程全部时间里所发生的情况
三、名词解释题 每小题3分,共5题参考答案见试卷末尾
1、可变成本
2、定性预测
3、决策的程序
4、外部环境
5、边际收益率
四、计算题Ⅰ 每小题5分,共3题参考答案见试卷末尾
1、某乡镇企业试制成功一种5号电池,已知前6个月出厂价格顺序为:1.0、1.1、1.1、1.2、1.2、1.3(元/节),为了加大与预测期较近的实际数据的权数,该厂确定了相应的权数分别为:1、2、2、3、3、4,试依据加权平均数预测法,计算该种电池7月份的出厂价格预测值。(结果保留二位小数)
2、某公司拟对新产品生产批量作出决策,现有三种备选方案,未来市场对该产品的需求也有三种可能的自然状态,收益如题32表。
试以最小最大遗憾值决策标准作出最优生产决策
3、某公司平均每周需求某配件3900台套,每台套存贮一年费用为6元,每次订货费25元,试求该公司年度最佳订货批量和全年最佳订货次数。(每年按52周计算)
五、计算题Ⅱ 每小题5分,共3题参考答案见试卷末尾
1、试根据下列箭线式网络图的截图,在各结点的(1)、(2)、(3)、(4)、(5)处填上正确的结点时间(天)
2、某公司拟对新产品生产批量作出决策,现有三种备选方案,未来市场对该产品的需求有两种可能的自然状态N1、N2,相应概率及收益如题35表。 试画出该问题的决策树;并以决策树法作出最优生产决策
3、某工程埋设电缆,将中央控制室W与6个控制点相连通,各控制点位置及距离(公里)如题36图,如何埋设可使电缆总长最短求出最短距离
六、计算题Ⅲ 每小题7分,共2题参考答案见试卷末尾
1、某公司产品生产需要A、B两种原料至少350吨,其中A原料至少购进125吨。加工每吨原料A需要2小时,加工每吨原料B需要1小时,而公司总共有600个加工时数;每吨原料A价格为2万元,每吨原料B价格为3万元,试求在满足生产需要前提下、在公司加工能力范围内,如何购买两种原料可使总成本最低建立该问题的线性规划数学模型并用图解法求出最优解
2、将题37中线性规划问题转换为标准形式,以原点为基础求出基础可行解,并建立初始单纯形表
七、计算题Ⅳ 每小题8分,共2题参考答案见试卷末尾
1、某企业设备安装工程有10项活动,各项活动的明细表如题39表。 绘制网络图,在图上标出各结点时间参数
2、确定题39的关键线路并用双线(或粗黑线)表示,计算总工期,并分别计算A、B、C、D四项活动的最早开始时间
参考答案:
【一、单项选择题】
1~5 CABBD 6~10 BACCA
11~15点击安装“计算机信息管理自考APP”查看答案
【二、填空题】
1 人机系统 2 数据 3 决策 4 存货费用 5 系数矩阵
6~10点击安装“计算机信息管理自考APP”查看答案
【三、名词解释题】
1 随着企业产量的增加费用总额也成比例的增加,这类成本称之为可变成本。 2 指利用直观材料,依靠个人经验的主观判断和分析能力。对未来事物的发展进行预测,又称之为直观预测。 3 决策的程序:
(1)确定目标;
(2)拟定多个可行方案;
(3)预测可能发生的自然状态;
(4)以决策收益表为根据,运用不同的决策标准进行决策分析,选择最优(或满意)方案。 4 外部环境一般指问题域界面与外界的人、财、物之间的交互活动。 5 指产品边际收益值与产品销售价之比。
【四、计算题Ⅰ】
1 该种电池的出厂价格预测值
=(1.0×1+1.1×2+1.1×2+1.2×3+1.2×3+1.3×4)/(4+3+3+2+2+1)
≈1.19(元/节) 2

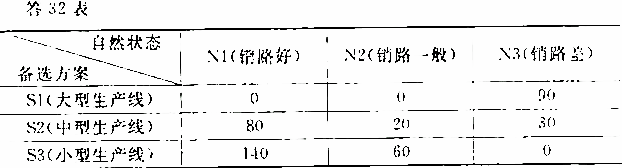

先求出每个方案的遗憾值表如答32表。

再选出各个方案的最大遗憾值:90;80;140;
最后,三个方案的最大遗憾值中最小为80,所以S2可作为备选方案。

今年最佳订货次数=3900×52/1300=156(次)
【五、计算题Ⅱ】

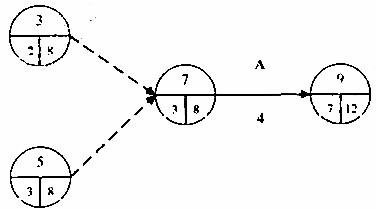

1

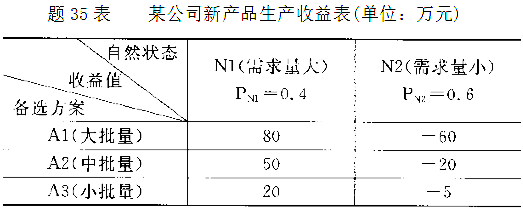

各结点时间如答34图:
本问题决策树如答35图:

三个方案的期望值计算如下:
A1=80×0.4+(-60)×0.6=-4
A2=50×0.4+(-20)×0.6=8
A3=20×0.4+(-5)×0.6=5
显然,依决策树法最优生产决策应当选择A2方案。

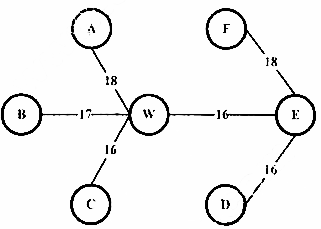

电缆埋设线路如答36图

电缆最短距离总长18+18+17+16+16+16=101(公里)
【六、计算题Ⅲ】
1
该问题的线性规划数学模型

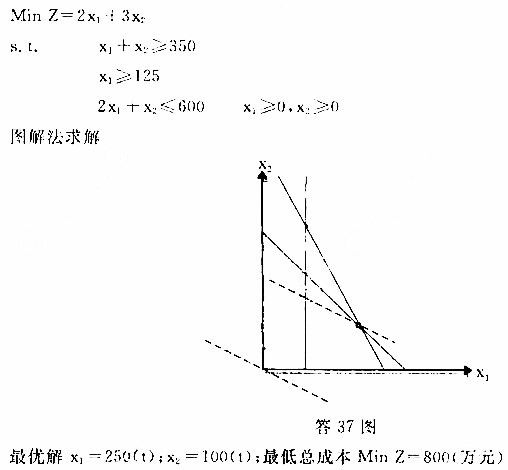

【七、计算题Ⅳ】
1

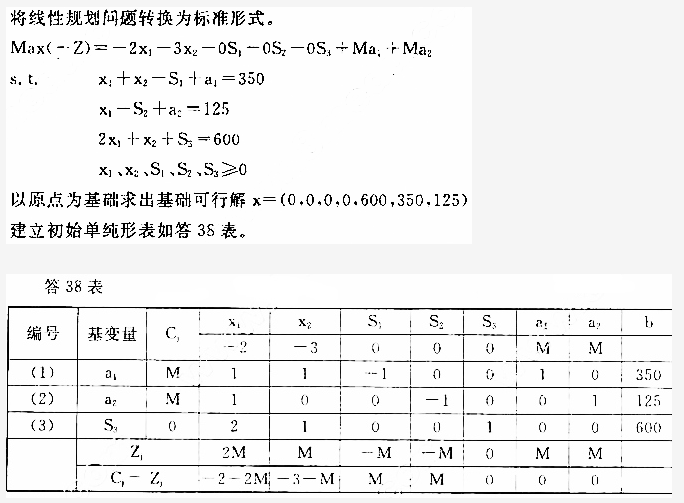

绘制网络图如答39图。

在图上标出各结点时间参数。
2关键线路B,C、F、H、I、J
总工期28天
A、B、C、D四项活动的最早开始时间见答40表。
